Saltar al contenido

Tecnología para la construcción

Software de seguimiento de obra

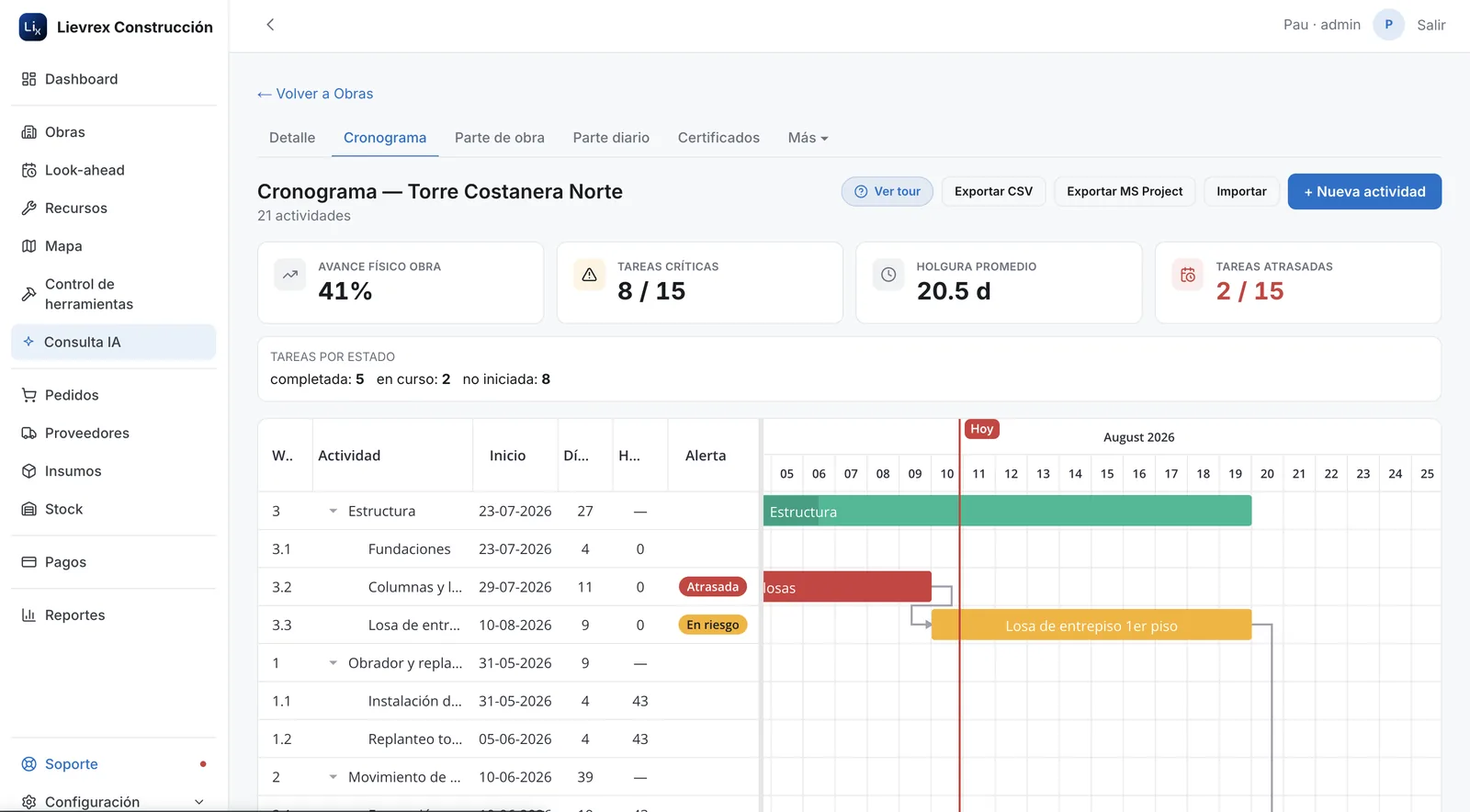

Cronograma con ruta crítica, parte diario y curva de gasto en tiempo real. Sabés en qué está atrasada tu obra antes de que sea tarde.

Cronograma de obra con ruta crítica, holgura y tareas atrasadas resaltadas en Lievrex Construcción

41%

Avance físico

8 / 15

Tareas críticas

20.5 d

Holgura promedio

2 / 15

Tareas atrasadas

Cómo funciona

Todo lo que pasa en las obras, a tu disposición en tiempo real

1

Actividades

Cargás las actividades y sus dependencias, una sola vez.

2

Ruta crítica

El sistema calcula la ruta crítica automáticamente.

3

Parte diario

Se carga desde el celular, en la obra.

4

Alerta temprana

Te avisa antes de que un atraso arrastre la fecha de entrega.

Todo lo que incluye Obras

No es solo un cronograma

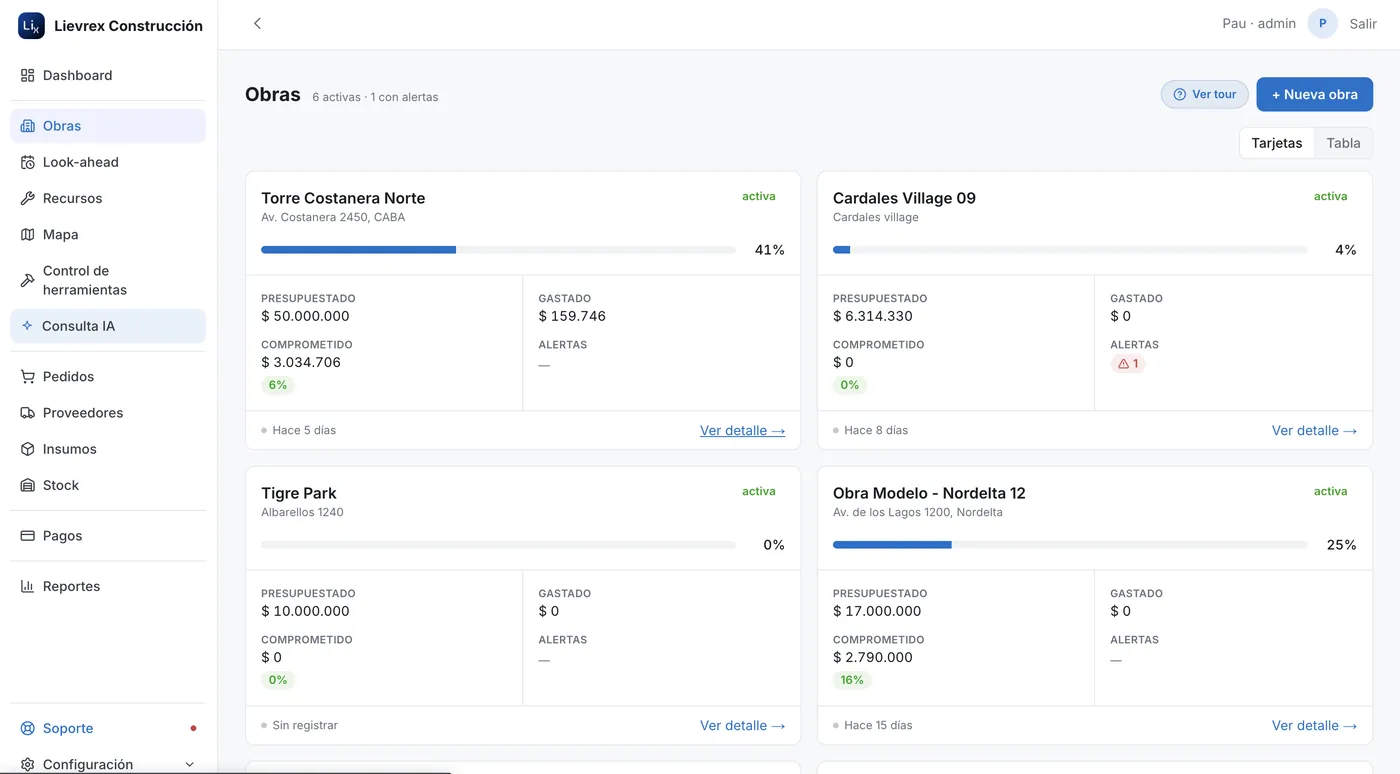

Listado de obras en tarjetas con presupuesto, comprometido, gastado y alertas por obra en Lievrex Construcción

01 / 05

Todas tus obras, de un vistazo

Presupuestado, comprometido, gastado y alertas por obra, en tarjetas o en tabla, sin entrar a cada una para saber cómo viene.

Cómo se usa en el día a día

01

Parte diario desde el celular

El jefe de obra carga clima, dotación, avance y novedades del día sin volver a la oficina.

02

Alerta de atraso en camino crítico

Si una actividad sin margen se atrasa, el sistema avisa proactivamente antes de que arrastre la fecha de entrega.

03

Curva de gasto en vivo

Gerencia compara proyectado vs. real acumulado, mes a mes, sin esperar el cierre contable.

04

Look-ahead con lead time

Cada insumo tiene un lead time cargado: el sistema lo cruza contra el cronograma y avisa si hay que salir a comprar ahora para no frenar una actividad.

Preguntas frecuentes

¿Necesito cargar todo el cronograma de cero?

Podes cargarlo manual, importarlo de donde este la información o agenda una sesión de onboarding gratuita y te ayudamos.

¿Cómo se calcula el camino crítico?

A partir de la red de dependencias entre actividades (qué depende de qué), el sistema calcula automáticamente qué actividades no tienen margen. Si una de esas se atrasa, atrasa la obra entera.

¿Funciona desde el celular en la obra?

Sí. El parte diario está pensado mobile-first: se carga desde el celular en el momento, sin depender de volver a la oficina para pasarlo a una planilla.

¿Quién ve esta información, solo yo o todo el equipo?

Cada rol ve lo que le corresponde. Un jefe de obra carga y ve su obra, gerencia ve el consolidado de todas.

¿Puedo probarlo antes de decidir?

Los tres planes arrancan con 30 días gratis. Pedís tu usuario de prueba y empezás por tu cuenta, o coordinás un onboarding guiado con nuestro equipo.
